Pozwolenia na budowę w Polsce wydają starosta, prezydent miasta lub wojewoda sprawdź, który organ jest właściwy
- W większości przypadków (np. domy jednorodzinne) wniosek składasz do starosty lub prezydenta miasta na prawach powiatu.
- Wojewoda wydaje pozwolenia na budowę dla inwestycji o szczególnym charakterze lub strategicznym znaczeniu, takich jak drogi krajowe czy obiekty wojskowe.
- Wniosek o pozwolenie na budowę (formularz B-1) można złożyć papierowo lub elektronicznie przez portal e-Budownictwo.
- Istnieje kluczowa różnica między pozwoleniem na budowę a zgłoszeniem niektóre obiekty wymagają jedynie zgłoszenia, a część wcale.
- Organ ma ustawowo 65 dni na wydanie decyzji od momentu złożenia kompletnego wniosku.

Gdzie złożyć wniosek o pozwolenie na budowę?
W większości przypadków, z którymi spotykam się w mojej praktyce, organem właściwym do wydawania pozwoleń na budowę jest starosta. Jeśli Twoja inwestycja znajduje się w mieście na prawach powiatu, wówczas funkcję tę przejmuje prezydent miasta. To właśnie do tych urzędów kierujemy wnioski o pozwolenie na budowę dla typowych inwestycji, takich jak budowa domu jednorodzinnego, garażu, budynku gospodarczego czy większości obiektów usługowych. Jest to najczęstsza ścieżka, którą podążają inwestorzy indywidualni.

Kiedy wojewoda wydaje pozwolenia na budowę? Wyjątkowe sytuacje
Chociaż starosta lub prezydent miasta są organami właściwymi dla większości inwestycji, Prawo budowlane przewiduje pewne wyjątki. Wojewoda staje się organem pierwszej instancji w sprawach dotyczących obiektów i robót budowlanych o szczególnym charakterze lub strategicznym znaczeniu. W mojej ocenie, te inwestycje wymagają bardziej złożonej analizy i często wiążą się z interesem publicznym wykraczającym poza jeden powiat.Budowy o znaczeniu strategicznym: drogi krajowe, linie kolejowe i lotniska
- Drogi publiczne krajowe i wojewódzkie wraz z towarzyszącą infrastrukturą. To inwestycje o kluczowym znaczeniu dla komunikacji w całym kraju lub regionie.
- Lotniska cywilne. Budowa lub rozbudowa lotnisk to przedsięwzięcia o ogromnej skali i złożoności, wpływające na transport lotniczy.
Inwestycje na terenach specjalnych: obszary kolejowe, wojskowe i morskie
- Obiekty usytuowane na terenach zamkniętych, na przykład wojskowych, gdzie obowiązują specyficzne regulacje bezpieczeństwa i dostępu.
- Inwestycje na obszarach kolejowych, które są integralną częścią infrastruktury transportu szynowego.
- Obiekty zlokalizowane na obszarach morskich, w tym w pasie technicznym, portach i przystaniach morskich, które wymagają specjalistycznej wiedzy i pozwoleń.
Wielka energetyka i hydrotechnika kiedy projekt trafia na szczebel wojewódzki?
- Obiekty hydrotechniczne, takie jak zapory, wały przeciwpowodziowe czy budowle regulujące rzeki, mające znaczenie dla gospodarki wodnej i bezpieczeństwa.
- Elektrownie wiatrowe, ze względu na ich wpływ na krajobraz i środowisko, są często rozpatrywane na szczeblu wojewódzkim.
- Sieci przesyłowe, takie jak gazociągi czy linie wysokiego napięcia, które stanowią kluczowy element infrastruktury energetycznej kraju.
Jak upewnić się, który urząd jest właściwy dla Twojej działki?
Zawsze radzę moim klientom, aby w razie wątpliwości dokładnie sprawdzili, który organ jest właściwy dla ich konkretnej inwestycji. Kluczem jest tu charakter obiektu oraz jego precyzyjna lokalizacja. Podstawowym aktem prawnym, który reguluje te kwestie, jest Ustawa z dnia 7 lipca 1994 r. Prawo budowlane. Warto zajrzeć do niej lub skonsultować się z urzędnikiem w starostwie powiatowym lub urzędzie miasta, aby uniknąć niepotrzebnych pomyłek i opóźnień.
Pozwolenie na budowę czy zgłoszenie? Kluczowe różnice
Zanim złożysz jakikolwiek wniosek, musisz wiedzieć, że nie każda inwestycja wymaga uzyskania pozwolenia na budowę. Prawo budowlane, a konkretnie jego art. 29, jasno określa, które obiekty i roboty budowlane wymagają pozwolenia, a które jedynie zgłoszenia. Pominięcie tej różnicy może skutkować poważnymi błędami formalnymi i konsekwencjami prawnymi, dlatego zawsze podkreślam jej wagę.
Kiedy wystarczy uproszczone zgłoszenie z projektem?
- Wolnostojące budynki mieszkalne jednorodzinne, których obszar oddziaływania mieści się w całości na działce lub działkach, na których zostały zaprojektowane. To bardzo ważna kategoria, która upraszcza procedury dla wielu inwestorów.
- Wiele innych obiektów i robót, które są szczegółowo wymienione w art. 29 Prawa budowlanego, np. niektóre budynki gospodarcze, wiaty, czy przebudowy niewpływające na zmianę obszaru oddziaływania.
Budowa domów do 70 m² na zgłoszenie co mówią aktualne przepisy?
Warto zwrócić uwagę na specyficzną kategorię, która zyskała na popularności: wolnostojące parterowe budynki rekreacji indywidualnej o powierzchni zabudowy do 70 m². Co ciekawe, w przypadku spełnienia określonych w przepisach warunków, takie obiekty nie wymagają ani pozwolenia na budowę, ani nawet zgłoszenia. Warunki te obejmują m.in. budowę na własne potrzeby, co najmniej 4 m od granicy działki, czy też fakt, że liczba tych obiektów na działce nie może przekraczać jednego na każde 500 m² powierzchni działki. To znaczące ułatwienie dla osób marzących o niewielkim domku letniskowym.
Jak uzyskać pozwolenie na budowę? Krok po kroku
Proces uzyskiwania pozwolenia na budowę, choć może wydawać się skomplikowany, jest jasno określony w Prawie budowlanym. Od złożenia wniosku do wydania decyzji, każdy etap ma swoje zasady i terminy, których przestrzeganie jest kluczowe dla sukcesu inwestycji.
Lista kontrolna dokumentów: co musisz dołączyć do wniosku B-1?
Aby wniosek o pozwolenie na budowę (formularz B-1) został rozpatrzony, musisz dołączyć do niego szereg dokumentów. Z mojego doświadczenia wynika, że kompletność wniosku to podstawa. Oto kluczowe z nich:
- Trzy egzemplarze projektu zagospodarowania działki lub terenu oraz projektu architektoniczno-budowlanego. Projekt musi być sporządzony przez uprawnionego projektanta.
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane. To dokument potwierdzający Twoje prawo do terenu, na którym ma powstać inwestycja.
- W razie potrzeby, decyzja o warunkach zabudowy i zagospodarowania terenu, jeśli dla danej działki nie ma miejscowego planu zagospodarowania przestrzennego.
- Inne uzgodnienia, opinie i pozwolenia, wymagane przepisami szczególnymi.

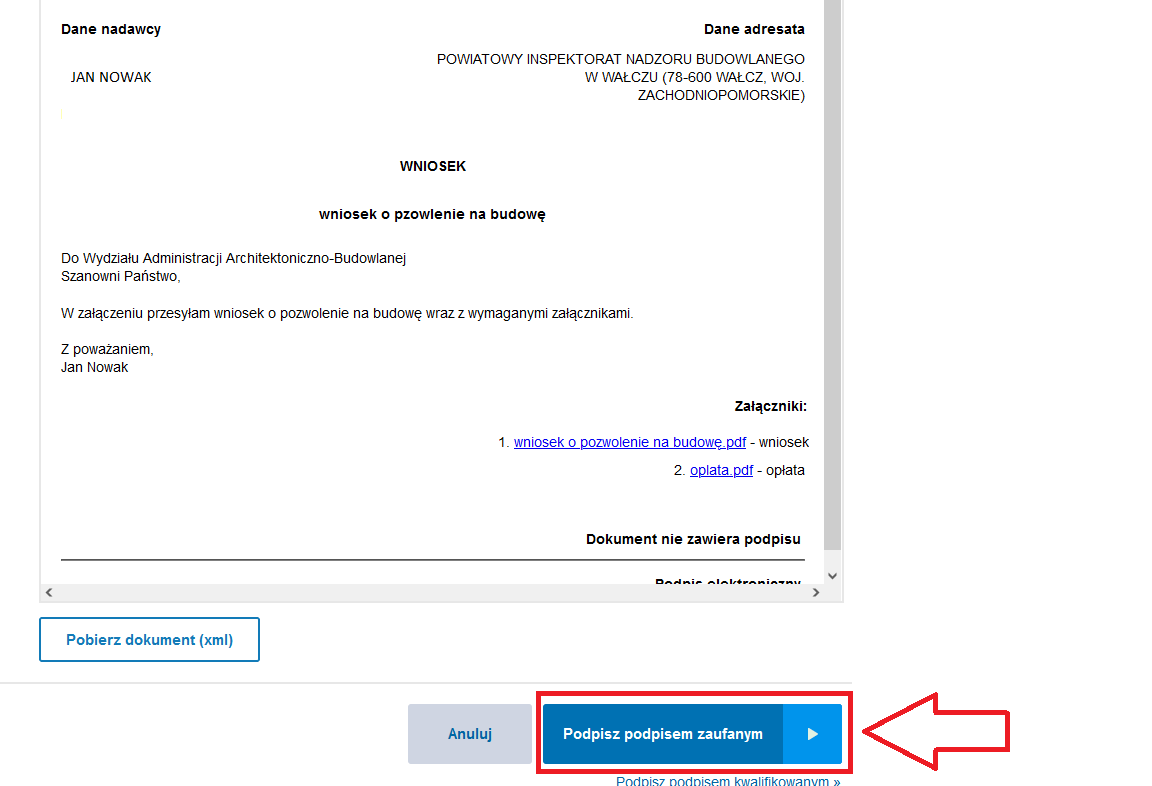

Składanie wniosku: tradycyjnie w kancelarii czy nowocześnie przez portal e-Budownictwo?
Dziś masz dwie główne możliwości złożenia wniosku. Możesz to zrobić tradycyjnie, w formie papierowej, składając dokumenty w kancelarii właściwego urzędu (starostwa lub urzędu miasta). Jednak od 2023 roku proces budowlany w Polsce jest w pełni scyfryzowany, co jest ogromnym ułatwieniem. Gorąco polecam korzystanie z portalu e-Budownictwo Głównego Urzędu Nadzoru Budowlanego. To nowoczesne narzędzie pozwala na elektroniczne złożenie wniosku i śledzenie postępu sprawy. Dostępne są również inne narzędzia, takie jak Elektroniczny Dziennik Budowy (EDB) i Cyfrowa Książka Obiektu Budowlanego (c-KOB), które usprawniają zarządzanie budową.
Ile czasu ma urząd na wydanie decyzji? Poznaj ustawowy termin 65 dni
Prawo budowlane jasno określa, że organ ma ustawowy termin 65 dni na wydanie decyzji o pozwoleniu na budowę od dnia złożenia kompletnego wniosku. To ważna informacja dla każdego inwestora, pozwalająca planować harmonogram prac. Warto wiedzieć, że w przypadku zwłoki organowi grożą kary finansowe, co ma mobilizować urzędy do przestrzegania terminów. Pamiętaj jednak, że termin ten biegnie od momentu złożenia kompletnego wniosku, więc wszelkie braki w dokumentacji mogą go wydłużyć.
Dodatkowe informacje przed rozpoczęciem budowy
Uzyskanie pozwolenia na budowę to milowy krok, ale to jeszcze nie wszystko. Jest kilka dodatkowych aspektów, które jako inwestor powinieneś znać, aby cały proces przebiegł możliwie sprawnie i bez niepotrzebnych komplikacji.
Kim są "strony postępowania" i dlaczego obszar oddziaływania obiektu jest tak ważny?
W procesie budowlanym kluczowe jest zrozumienie pojęcia "stron postępowania". Są to osoby, których interes prawny lub obowiązek prawny dotyczy postępowania. Organ administracji architektoniczno-budowlanej ma obowiązek zawiadomić te strony o wszczęciu postępowania i dać im możliwość wypowiedzenia się. Identyfikacja stron następuje przede wszystkim poprzez określenie "obszaru oddziaływania obiektu". Jest to teren wyznaczony w otoczeniu projektowanego obiektu budowlanego, na który będzie on oddziaływał w sposób określony w przepisach. Jeśli Twój projekt będzie miał wpływ na sąsiednie działki (np. zacienienie, hałas), ich właściciele staną się stronami postępowania. To bardzo ważne, aby od początku uwzględnić ten aspekt w projekcie.
Urząd wzywa do uzupełnienia braków jak skutecznie odpowiedzieć?
Nawet najlepiej przygotowany wniosek może zawierać drobne braki, a urząd ma prawo wezwać Cię do ich uzupełnienia. To standardowa procedura i nie należy się nią martwić, ale trzeba działać szybko i skutecznie. Zazwyczaj masz na to 7 lub 14 dni. Moja rada: nie zwlekaj! Dokładnie przeczytaj wezwanie, skonsultuj się z projektantem lub innym specjalistą, jeśli masz wątpliwości, i dostarcz wymagane dokumenty w wyznaczonym terminie. Brak odpowiedzi lub niedotrzymanie terminu może skutkować pozostawieniem wniosku bez rozpoznania, co oznacza konieczność złożenia go od nowa.
Przeczytaj również: Parter to kondygnacja? Poznaj definicje i uniknij błędów!
Otrzymałeś decyzję kiedy staje się ona ostateczna i możesz legalnie zacząć prace?
Otrzymanie decyzji o pozwoleniu na budowę to powód do radości, ale pamiętaj, że nie możesz od razu wbijać pierwszej łopaty. Decyzja musi stać się ostateczna i prawomocna. Dzieje się to po upływie 14 dni od daty jej doręczenia wszystkim stronom postępowania, pod warunkiem, że żadna ze stron nie wniosła odwołania. Jeśli odwołanie zostanie złożone, proces się wydłuży. Dopiero po uprawomocnieniu się decyzji możesz legalnie rozpocząć prace budowlane, pamiętając oczywiście o wcześniejszym zawiadomieniu organu o terminie rozpoczęcia robót.
