Budowa domu 2026: Kompletny przewodnik. Uniknij błędów!

Budowa domu 2026: Kompletny przewodnik. Uniknij błędów!

Spis treści

Budowa własnego domu to jedno z największych życiowych przedsięwzięć, które wiąże się z wieloma wyzwaniami, ale i ogromną satysfakcją. Ten kompleksowy przewodnik ma za zadanie przeprowadzić Cię przez meandry formalności, poszczególne etapy budowy oraz pomóc w oszacowaniu kosztów w polskich realiach na rok 2026. Dzięki niemu zrozumiesz złożoność procesu, unikniesz typowych błędów i podejmiesz świadome decyzje, które zaprowadzą Cię do wymarzonego domu.

Budowa domu w Polsce krok po kroku: kompleksowy przewodnik po formalnościach, etapach i kosztach w 2026 roku

  • Budowa domów jednorodzinnych na własne cele mieszkaniowe może być realizowana na podstawie uproszczonego zgłoszenia z projektem, ale nadal wymaga zatrudnienia kierownika budowy i prowadzenia dziennika budowy.
  • Średnie koszty budowy domu do stanu deweloperskiego wahają się od 4500 do 6500 zł/mkw, przy czym stan surowy zamknięty stanowi około 50-60% tych kosztów. Dodatkowe koszty przyłączy to wydatek rzędu 15 000 50 000 zł.
  • Główne etapy budowy domu to: stan zerowy, stan surowy otwarty, stan surowy zamknięty, instalacje, prace wykończeniowe i odbiór końcowy.
  • Kluczowe błędy inwestorów to niedoszacowanie budżetu (brak minimum 15-20% rezerwy), zły wybór ekipy budowlanej oraz niedostateczny nadzór nad postępem prac.
  • W budownictwie jednorodzinnym rośnie popularność domów energooszczędnych, odnawialnych źródeł energii (pompy ciepła, fotowoltaika) oraz prostych brył budynków, które obniżają koszty.

Zanim wbijesz pierwszą łopatę: czy jesteś gotów na budowę domu?

Zanim w ogóle pomyślisz o zakupie działki czy wyborze projektu, musisz zadać sobie kilka kluczowych pytań. Faza wstępnego planowania to czas na głęboką refleksję nad Twoimi potrzebami, możliwościami finansowymi i oczekiwaniami. To właśnie tutaj, na tym etapie, kładziesz fundament pod całe przedsięwzięcie, a dobrze przemyślane decyzje mogą zaoszczędzić Ci wielu problemów w przyszłości.

Krok 1: Analiza potrzeb i możliwości jaki dom jest ci naprawdę potrzebny?

Z mojego doświadczenia wynika, że wiele osób rozpoczyna budowę z mglistą wizją swojego przyszłego domu. Tymczasem kluczowe jest dokładne przeanalizowanie potrzeb wszystkich przyszłych mieszkańców. Zastanów się nad swoim stylem życia czy pracujesz z domu, potrzebujesz osobnego gabinetu? Czy masz dzieci, a może planujesz powiększenie rodziny? Ile sypialni będzie niezbędnych? Czy cenisz sobie dużą przestrzeń otwartą, czy raczej intymne, oddzielne pomieszczenia? Pomyśl także o przyszłości czy dom ma być miejscem, w którym spędzisz resztę życia, czy raczej inwestycją na kilkanaście lat? Te czynniki bezpośrednio wpłyną na wybór wielkości, układu funkcjonalnego, a nawet technologii budowy Twojego domu. Pamiętaj, że dom powinien służyć Tobie, a nie Ty domowi.

Krok 2: Działka idealna, czyli jaka? Sprawdź to, zanim kupisz

Wybór działki to jedna z najważniejszych decyzji, która rzutuje na cały proces budowy i późniejsze koszty. Zawsze powtarzam moim klientom: nie spiesz się z zakupem działki. Dokładne sprawdzenie terenu przed finalizacją transakcji to absolutna podstawa, która pozwala uniknąć wielu kosztownych błędów. Oto kluczowe aspekty, które musisz zweryfikować:

  • Dostęp do mediów: Sprawdź, czy na działce lub w jej bezpośrednim sąsiedztwie dostępne są przyłącza wody, prądu, gazu i kanalizacji. Brak któregoś z nich może oznaczać konieczność poniesienia znacznych kosztów na doprowadzenie mediów, a w skrajnych przypadkach nawet wykluczyć budowę.
  • Warunki zabudowy (MPZP/WZ): Koniecznie zapoznaj się z Miejscowym Planem Zagospodarowania Przestrzennego (MPZP) lub wystąp o Decyzję o Warunkach Zabudowy (WZ). To one określą, co i w jaki sposób możesz zbudować na danej działce (np. dopuszczalna wysokość budynku, kształt dachu, linia zabudowy, procent zabudowy).
  • Warunki geotechniczne gruntu: To aspekt często ignorowany, a niezwykle istotny. Badanie geotechniczne gruntu powie Ci, jaki rodzaj fundamentów będzie potrzebny i czy na działce nie występują np. wysoki poziom wód gruntowych, grunty nienośne czy inne niespodzianki, które mogą drastycznie zwiększyć koszty fundamentowania. Oszczędności na tym etapie to pozorne oszczędności, które mogą zemścić się w przyszłości.

Krok 3: Projekt gotowy czy indywidualny? Kluczowa decyzja na starcie

Wybór projektu to kolejny kamień milowy. Masz dwie główne ścieżki: projekt gotowy lub projekt indywidualny. Każda z nich ma swoje zalety i wady, które warto rozważyć.
Projekt gotowy Projekt indywidualny
Zalety: Zalety:
+ Niższy koszt zakupu projektu. + Idealne dopasowanie do działki i indywidualnych potrzeb.
+ Szybka dostępność projektu. + Możliwość uwzględnienia nietypowych rozwiązań.
+ Sprawdzone i często realizowane rozwiązania. + Optymalne wykorzystanie potencjału działki (np. nasłonecznienie).
Wady: Wady:
- Konieczność adaptacji do działki i lokalnych przepisów. - Wyższy koszt projektu.
- Mniejsze możliwości zmian i dostosowania do indywidualnych potrzeb. - Dłuższy czas realizacji projektu.
- Ryzyko, że dom będzie podobny do wielu innych. - Wymaga większego zaangażowania inwestora na etapie projektowania.

Krok 4: Realistyczny budżet jak policzyć wszystko i nie zwariować?

Stworzenie realistycznego budżetu to absolutna podstawa. Niestety, z moich obserwacji wynika, że to właśnie niedoszacowanie kosztów jest jednym z najczęstszych błędów inwestorów. Pamiętaj, że budżet to nie tylko materiały i robocizna. Musisz uwzględnić także koszty ukryte, o których często zapominamy, oraz obowiązkową rezerwę finansową. Zawsze rekomenduję, aby rezerwa ta wynosiła minimum 15-20% całkowitych szacowanych kosztów. To Twoja poduszka bezpieczeństwa na wypadek nieprzewidzianych wydatków czy wzrostu cen.

Kluczowe składniki budżetu to:

  • Zakup działki (jeśli jeszcze jej nie masz).
  • Koszty projektu (gotowego lub indywidualnego) i jego adaptacji.
  • Opłaty urzędowe i administracyjne.
  • Koszty materiałów budowlanych.
  • Koszty robocizny (ekipy budowlane).
  • Koszty przyłączy mediów (woda, prąd, gaz, kanalizacja).
  • Koszty zagospodarowania działki (ogrodzenie, podjazdy, taras).
  • Koszty nadzoru (kierownik budowy, ewentualnie inspektor nadzoru).
  • Koszty wykończenia wnętrz (podłogi, drzwi wewnętrzne, armatura, meble).
  • Wspomniana wcześniej rezerwa finansowa.

Droga przez urzędy: formalności budowlane w 2026 roku

Zanim na Twojej działce pojawi się pierwsza łopata, czeka Cię prawdziwa przeprawa przez gąszcz przepisów i formalności. Prawo budowlane, choć w ostatnich latach uproszczone, nadal wymaga od inwestora skrupulatności i znajomości procedur. W 2026 roku kluczowe są nadal zasady dotyczące budowy domów jednorodzinnych na własne cele mieszkaniowe.

schemat formalności budowlanych w Polsce 2026

Mapa do celów projektowych i badanie gruntu twój fundament informacyjny

Mapa do celów projektowych to absolutna podstawa, bez której żaden architekt nie rozpocznie pracy nad projektem. Jest to specjalistyczna mapa geodezyjna, która zawiera wszystkie niezbędne informacje o terenie jego ukształtowaniu, uzbrojeniu (istniejące sieci mediów), granicach działki, a także istniejącej zabudowie i zieleni. To na jej podstawie projektant będzie mógł prawidłowo usytuować budynek i zaprojektować przyłącza.

Równie ważne, a często niedoceniane, jest badanie geotechniczne gruntu. Jak już wspomniałam, oszczędności w tym obszarze to proszenie się o kłopoty. Badanie to pozwala określić nośność gruntu, poziom wód gruntowych i jego skład. Dzięki temu architekt może zaprojektować odpowiednie i bezpieczne fundamenty, które będą stabilne i trwałe. Ignorowanie warunków geotechnicznych działki przed zakupem lub projektowaniem to jeden z najczęstszych i najdroższych błędów inwestorów.

MPZP czy "WZ-tka"? Sprawdź, co dyktuje warunki na twojej działce

Zanim złożysz projekt, musisz wiedzieć, jakie warunki zabudowy obowiązują na Twojej działce. Mogą to być:

  • Miejscowy Plan Zagospodarowania Przestrzennego (MPZP): Jeśli Twoja działka jest objęta MPZP, to ten dokument jest wiążący. Określa on szczegółowo m.in. przeznaczenie terenu, dopuszczalną wysokość zabudowy, kształt dachu, procent zabudowy działki, a także linię zabudowy. Wypis i wyrys z MPZP uzyskasz w urzędzie gminy/miasta.
  • Decyzja o Warunkach Zabudowy (WZ): Jeśli na Twojej działce nie ma MPZP, musisz wystąpić o wydanie decyzji o warunkach zabudowy. To właśnie "WZ-tka" określi, na jakich zasadach możesz budować. Proces ten trwa dłużej niż uzyskanie wypisu z MPZP, dlatego warto złożyć wniosek odpowiednio wcześnie.

Zawsze upewnij się, który dokument obowiązuje dla Twojej działki, ponieważ to on będzie dyktował warunki projektowe.

Projekt budowlany i adaptacja jak dostosować marzenia do rzeczywistości?

Projekt budowlany to serce całej inwestycji. Składa się on z kilku części: projektu architektoniczno-budowlanego, projektu zagospodarowania działki lub terenu oraz, w razie potrzeby, projektu technicznego. Musi być zgodny z obowiązującymi przepisami, warunkami technicznymi i lokalnymi uwarunkowaniami.

W przypadku wyboru projektu gotowego, niezbędna jest jego adaptacja. Polega ona na dostosowaniu projektu do konkretnej działki (np. posadowienie budynku, przyłącza mediów, strefy oddziaływania), a także do wymogów MPZP lub WZ. Adaptacji dokonuje uprawniony architekt, który może również wprowadzić niewielkie zmiany w układzie funkcjonalnym czy elewacji, jeśli są one zgodne z przepisami i nie naruszają konstrukcji budynku.

Zgłoszenie budowy czy pozwolenie? Poznaj uproszczone procedury

Dobra wiadomość dla inwestorów! Od 1 stycznia 2026 roku nadal obowiązują uproszczone procedury budowy domów jednorodzinnych. Jeśli budujesz dom na własne cele mieszkaniowe, niezależnie od jego powierzchni, wystarczy zgłoszenie budowy z projektem. Oznacza to, że nie musisz uzyskiwać tradycyjnego pozwolenia na budowę, co znacznie skraca i upraszcza proces.

Jednak uproszczenie procedury nie oznacza braku wymagań. Kluczowe dla uproszczonego zgłoszenia są:

  • Obowiązek dołączenia projektu budowlanego (w tym projekty architektoniczno-budowlany, zagospodarowania działki oraz projekt techniczny).
  • Konieczność zatrudnienia kierownika budowy, który będzie odpowiedzialny za prawidłowy przebieg prac i ich zgodność z projektem oraz przepisami.
  • Obowiązek prowadzenia dziennika budowy, w którym kierownik budowy będzie dokumentował wszystkie istotne zdarzenia i etapy prac.
Pamiętaj, że urząd ma 21 dni na wniesienie sprzeciwu. Jeśli tego nie zrobi, możesz rozpoczynać budowę.

Od pustej działki po własne klucze: kluczowe etapy budowy domu

Kiedy formalności są już za Tobą, a projekt zatwierdzony, zaczyna się najbardziej ekscytująca część budowa! To proces składający się z kilku logicznych etapów, które musisz poznać, aby świadomie nadzorować postępy prac i kontrolować budżet. Z mojego doświadczenia wynika, że zrozumienie tej sekwencji jest kluczowe dla sprawnego przebiegu inwestycji.

Etap I: Stan zerowy solidne fundamenty twojej przyszłości

Stan zerowy to fundamenty Twojego domu dosłownie i w przenośni. To etap, na którym wszelkie błędy mogą mieć katastrofalne skutki w przyszłości, dlatego precyzja i jakość wykonania są tu najważniejsze. Szacowany czas trwania tego etapu to około 1-2 miesiące.

  1. Wytyczenie budynku i prace ziemne: Geodeta wytycza budynek na działce zgodnie z projektem. Następnie wykonywane są wykopy pod ławy fundamentowe, a w przypadku domów z podpiwniczeniem pod całą piwnicę.
  2. Zbrojenie, szalowanie i betonowanie ław fundamentowych: W wykopach układa się zbrojenie, montuje szalunki i zalewa betonem ławy fundamentowe. To one przenoszą ciężar budynku na grunt.
  3. Budowa ścian fundamentowych oraz wykonanie izolacji przeciwwilgociowej i termicznej: Na ławach muruje się ściany fundamentowe (najczęściej z bloczków betonowych lub żelbetowe). Następnie kluczowe jest wykonanie solidnej izolacji przeciwwilgociowej (poziomej i pionowej) oraz termicznej, aby chronić fundamenty przed wilgocią i utratą ciepła.

Etap II: Stan surowy otwarty (SSO) gdy dom nabiera kształtów

Na tym etapie Twój dom zaczyna nabierać realnych kształtów. Z ziemi wyłaniają się ściany, pojawiają się stropy i konstrukcja dachu. To moment, w którym inwestorzy najczęściej czują, że ich marzenie staje się rzeczywistością. Szacowany czas trwania to około 2-4 miesiące.

  1. Murowanie ścian nośnych i kominów: Powstają ściany zewnętrzne i wewnętrzne nośne, które stanowią konstrukcję budynku. Równocześnie budowane są kominy wentylacyjne, spalinowe i dymowe.
  2. Wykonanie stropów i schodów żelbetowych: Na ścianach nośnych montowane są stropy (np. monolityczne, gęstożebrowe, prefabrykowane), które oddzielają kondygnacje. Jeśli projekt przewiduje, na tym etapie powstają również żelbetowe schody.
  3. Konstrukcja więźby dachowej i jej pokrycie: Montowana jest konstrukcja dachu (więźba), która następnie jest pokrywana wybranym materiałem (np. dachówką, blachodachówką). Dach jest również wstępnie ocieplany i zabezpieczany folią.

Etap III: Stan surowy zamknięty (SSZ) zamykamy budynek przed światem

Stan surowy zamknięty to moment, w którym budynek jest już „zamknięty” przed warunkami atmosferycznymi. Ma dach, ściany, a także okna i drzwi. To ważny krok, który pozwala na rozpoczęcie prac wewnętrznych niezależnie od pogody. Szacowany czas trwania to około 1 miesiąc.

  1. Montaż okien, drzwi zewnętrznych i bramy garażowej: W przygotowanych otworach montowane są okna, drzwi wejściowe oraz brama garażowa. To kluczowe dla zabezpieczenia budynku i rozpoczęcia prac wewnątrz.
  2. Budowa ścianek działowych: Wewnątrz budynku powstają ścianki działowe, które dzielą przestrzeń na poszczególne pomieszczenia.

Etap IV: Czas na instalacje ukryte serce twojego domu

Ten etap, choć mniej spektakularny wizualnie, jest niezwykle ważny. To tutaj w murach i pod podłogami kryje się całe "serce" Twojego domu jego funkcjonalność i komfort. Szacowany czas trwania to około 2-3 miesiące.

  • Rozprowadzenie instalacji elektrycznej i teletechnicznej: Wykonuje się okablowanie elektryczne, montuje puszki pod gniazdka i włączniki, a także instalacje teletechniczne (internet, telewizja, alarm).
  • Instalacja wodno-kanalizacyjna i centralnego ogrzewania: Rozprowadzane są rury wodne i kanalizacyjne do wszystkich punktów w budynku. Montuje się również instalację centralnego ogrzewania (grzejniki, ogrzewanie podłogowe) oraz instalację do wybranego źródła ciepła. Coraz częściej inwestorzy decydują się na nowoczesne rozwiązania, takie jak pompy ciepła, które są ekologiczne i pozwalają na znaczne obniżenie kosztów eksploatacji.
  • Wentylacja mechaniczna z rekuperacją: W nowoczesnych, energooszczędnych domach standardem staje się wentylacja mechaniczna z odzyskiem ciepła (rekuperacja). Zapewnia ona stały dopływ świeżego powietrza, jednocześnie minimalizując straty ciepła, co przekłada się na realne oszczędności.

Etap V: Prace wykończeniowe od surowych murów do przytulnego wnętrza

To najdłuższy i często najbardziej kosztowny etap, ale też ten, który daje największą satysfakcję, bo to właśnie tutaj Twój dom nabiera indywidualnego charakteru. Szacowany czas trwania to około 3-6 miesięcy.

  1. Tynki i gładzie przygotowanie ścian i sufitów: Na ścianach i sufitach wykonuje się tynki (najczęściej gipsowe), a następnie gładzie, aby uzyskać idealnie równe i gładkie powierzchnie pod malowanie.
  2. Wykonanie wylewek podłogowych: Na tym etapie wykonuje się wylewki cementowe lub anhydrytowe, które stanowią podłoże pod przyszłe podłogi.
  3. Ocieplenie budynku i wykonanie elewacji: Zewnętrzne ściany budynku są ocieplane (np. styropianem lub wełną mineralną), a następnie wykonywana jest elewacja (np. tynk cienkowarstwowy, płytki klinkierowe).
  4. Zabudowa poddasza i sufity podwieszane: Jeśli dom ma poddasze użytkowe, wykonuje się jego zabudowę płytami gipsowo-kartonowymi, a także montuje sufity podwieszane, które pozwalają na ukrycie instalacji i montaż oświetlenia.
  5. Malowanie, układanie podłóg, montaż drzwi wewnętrznych i biały montaż: To już ostatnie szlify. Ściany są malowane, układane są podłogi (panele, płytki, parkiet), montowane są drzwi wewnętrzne. Na koniec następuje tzw. biały montaż, czyli instalacja armatury w łazienkach (umywalki, toalety, wanny, prysznice) oraz montaż wyposażenia kuchni.

Twoja ekipa marzeń: kto jest kim na placu budowy?

Sukces budowy w dużej mierze zależy od ludzi, których zatrudnisz. Wybór odpowiedniej ekipy i profesjonalistów to klucz do sprawnego przebiegu prac, wysokiej jakości wykonania i uniknięcia niepotrzebnych stresów. Z mojego doświadczenia wiem, że warto poświęcić temu etapowi szczególną uwagę.

Rola architekta po uzyskaniu pozwolenia czy jego nadzór jest potrzebny?

Po uzyskaniu pozwolenia na budowę (lub dokonaniu zgłoszenia), rola architekta projektanta formalnie się kończy. Jednak wielu inwestorów decyduje się na kontynuację współpracy w formie nadzoru autorskiego. Czy jest to potrzebne? Moim zdaniem, w wielu przypadkach tak. Architekt, który stworzył projekt, najlepiej zna jego założenia i detale. Nadzór autorski polega na sprawdzaniu, czy prace są wykonywane zgodnie z projektem, a także na wyjaśnianiu ewentualnych wątpliwości wykonawców. To dodatkowa warstwa kontroli, która może zapobiec błędom i zapewnić, że Twój dom zostanie zrealizowany dokładnie tak, jak to sobie wymarzyłeś.

Kierownik budowy twój najważniejszy partner i strażnik jakości

Kierownik budowy to obowiązkowy uczestnik procesu budowlanego, niezależnie od tego, czy budujesz na zgłoszenie, czy na podstawie pozwolenia. To on jest Twoim najważniejszym partnerem i strażnikiem jakości na placu budowy. Jego zadania są szerokie i niezwykle odpowiedzialne:

  • Reprezentuje inwestora na budowie.
  • Prowadzi dziennik budowy.
  • Zapewnia bezpieczeństwo na placu budowy.
  • Kontroluje jakość wykonywanych prac i ich zgodność z projektem oraz przepisami.
  • Koordynuje prace poszczególnych ekip.
  • Dokonuje odbiorów częściowych i końcowych.

Wybór dobrego kierownika budowy jest absolutnie kluczowy. Nie szukaj najtańszej opcji szukaj doświadczonego profesjonalisty, który będzie aktywnie uczestniczył w procesie i dbał o Twoje interesy. Brak kierownika budowy "z prawdziwego zdarzenia" to jeden z najczęstszych błędów inwestorów, który może prowadzić do poważnych problemów.

System gospodarczy vs. generalny wykonawca którą drogę wybrać?

Decyzja o sposobie organizacji budowy to kolejny ważny punkt. Masz dwie główne opcje:

System gospodarczy Generalny wykonawca
Zalety: Zalety:
+ Potencjalnie niższe koszty (oszczędność na marży generalnego wykonawcy). + Mniejsze zaangażowanie inwestora (generalny wykonawca koordynuje wszystko).
+ Większa kontrola nad wyborem materiałów i poszczególnych ekip. + Jedna umowa, jeden punkt kontaktu, jedna odpowiedzialność.
+ Możliwość rozłożenia płatności w czasie. + Często krótszy czas realizacji (lepsza koordynacja).
Wady: Wady:
- Ogromne zaangażowanie czasowe i nerwowe inwestora. - Wyższe koszty (marża generalnego wykonawcy).
- Konieczność samodzielnego koordynowania wielu ekip. - Mniejsza kontrola nad wyborem podwykonawców i materiałów.
- Ryzyko opóźnień i problemów z jakością przy złym zarządzaniu. - Trudniejsza możliwość zmian w trakcie budowy.

Jak wybrać dobrą ekipę i napisać umowę, która cię chroni?

Wybór ekipy budowlanej to decyzja, która może przesądzić o sukcesie lub porażce całej inwestycji. Złe decyzje w tym zakresie to jeden z najczęstszych i najdroższych błędów inwestorów. Oto moje wskazówki:

  • Sprawdzaj referencje: Nie wierz w słowo. Poproś o kontakt do poprzednich klientów i zadzwoń do nich. Zapytaj o terminowość, jakość, komunikację i ewentualne problemy.
  • Oglądaj poprzednie realizacje: Jeśli to możliwe, poproś o możliwość obejrzenia domów zbudowanych przez daną ekipę. Zobaczysz jakość ich pracy na własne oczy.
  • Wiele ofert: Zawsze zbieraj oferty od kilku ekip. Porównuj nie tylko cenę, ale także zakres prac, użyte materiały i terminy.
  • Szczegółowa umowa pisemna: To absolutny mus! Umowa powinna zawierać precyzyjny zakres prac, harmonogram, ustalone stawki, terminy płatności, kary umowne za opóźnienia, warunki gwarancji i rękojmi. Nigdy nie zaczynaj prac bez podpisanej umowy! To Twoja ochrona przed nieuczciwymi wykonawcami.
  • Płatności etapowe: Ustal płatności za poszczególne etapy prac, po ich zakończeniu i odbiorze. Nigdy nie płać z góry za całość.

Ile to naprawdę kosztuje? Analiza budżetu budowy domu w 2026 roku

Kwestia kosztów to ta, która budzi najwięcej emocji i obaw. W 2026 roku, po okresie dynamicznych wzrostów, ceny materiałów budowlanych ustabilizowały się, ale nadal utrzymują się na wysokim poziomie. Zrozumienie struktury kosztów jest kluczowe, aby móc świadomie zarządzać budżetem i uniknąć finansowych niespodzianek.

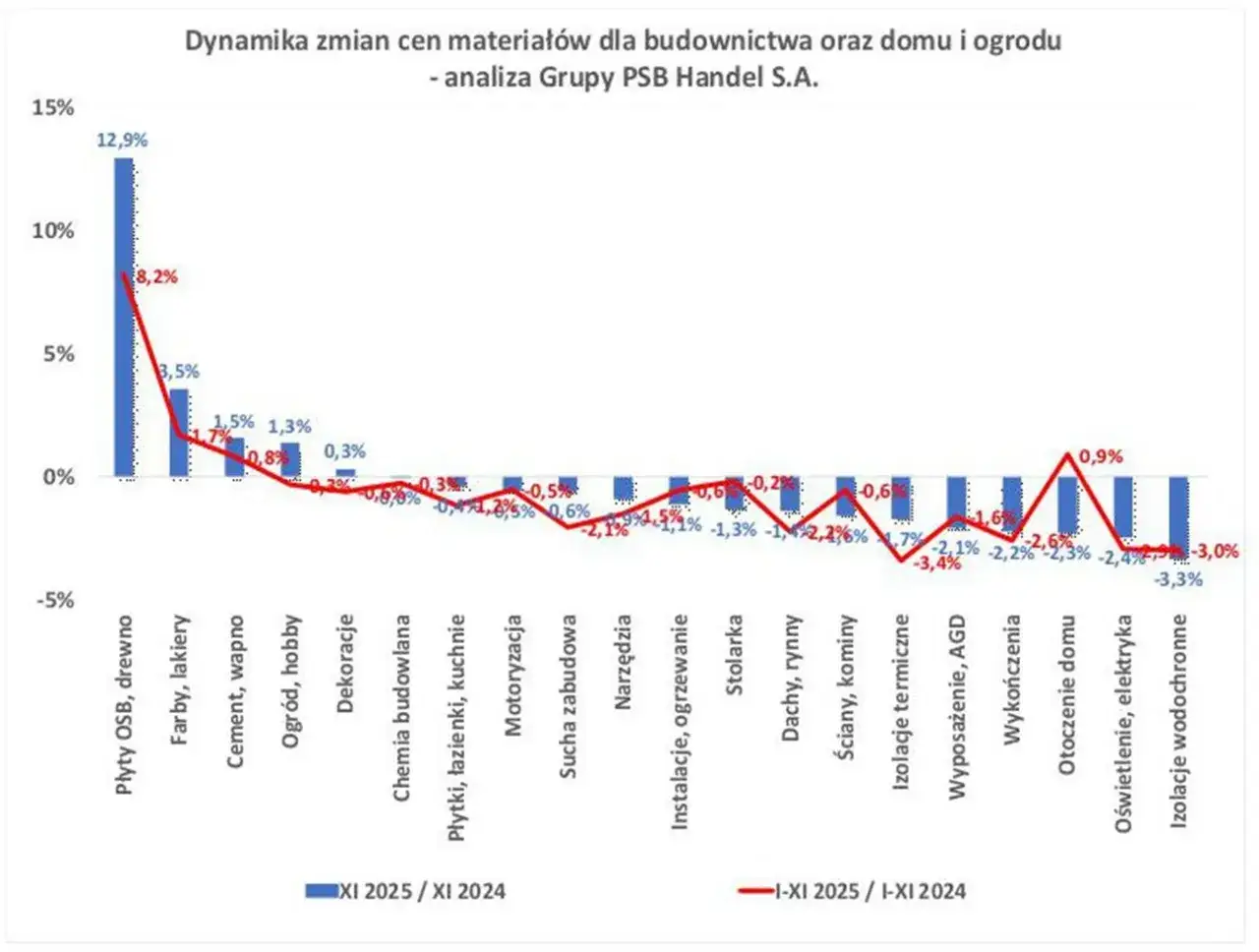

koszty budowy domu 2026 wykres

Co składa się na koszt stanu surowego zamkniętego?

Stan surowy zamknięty to najważniejszy i najbardziej kosztowny etap budowy, który stanowi około 50-60% całkowitych kosztów budowy domu do stanu deweloperskiego. To właśnie tutaj pochłaniane są największe środki, dlatego warto mieć świadomość, co dokładnie wchodzi w jego skład:

  • Fundamenty: Koszt robocizny i materiałów na ławy, ściany fundamentowe, izolacje.
  • Ściany: Materiały (np. pustaki ceramiczne, beton komórkowy) i robocizna za murowanie ścian nośnych i działowych.
  • Stropy: Koszt materiałów (np. belki, pustaki, beton, zbrojenie) i robocizny za wykonanie stropów międzykondygnacyjnych.
  • Dach: Drewno na więźbę dachową, pokrycie dachowe (dachówka, blachodachówka), rynny, obróbki blacharskie, folie, robocizna dekarza.
  • Okna i drzwi zewnętrzne: Koszt zakupu i montażu stolarki okiennej, drzwi wejściowych oraz bramy garażowej.

Ukryte koszty: przyłącza, zagospodarowanie działki i opłaty urzędowe

Oprócz podstawowych kosztów budowy, istnieje wiele "ukrytych" wydatków, które często są niedoszacowane, a potrafią znacząco obciążyć budżet. Zawsze uczulam moich klientów, aby uwzględnili je w swoich planach:

  • Przyłącza mediów: Doprowadzenie wody, prądu, gazu i kanalizacji to koszt, który może wynieść od 15 000 do nawet 50 000 zł, w zależności od odległości od sieci i lokalnych warunków.
  • Zagospodarowanie działki: Ogrodzenie, podjazdy, tarasy, ścieżki, niwelacja terenu, nasadzenia roślin to wszystko generuje spore wydatki, które często są odkładane na później, ale są niezbędne do komfortowego użytkowania domu.
  • Opłaty urzędowe i administracyjne: Koszty map, wypisów, pozwoleń, nadzoru inwestorskiego, geodezyjnych pomiarów powykonawczych.
  • Tymczasowe media na budowie: Podłączenie prądu budowlanego, wody na czas budowy.
  • Ubezpieczenie budowy: Ważne, aby zabezpieczyć inwestycję przed nieprzewidzianymi zdarzeniami.

Jak standard wykończenia wpływa na ostateczną cenę metra kwadratowego?

Ostateczna cena metra kwadratowego domu, która w 2026 roku waha się od 4 500 do 6 500 zł/mkw do stanu deweloperskiego, jest w dużej mierze uzależniona od wybranego standardu wykończenia. To właśnie na tym etapie możesz najbardziej elastycznie zarządzać budżetem:

  • Standard podstawowy: Wybór tańszych materiałów (np. płytki ceramiczne w niższej cenie, panele podłogowe, podstawowa armatura łazienkowa, drzwi wewnętrzne z niższej półki) pozwoli Ci zbliżyć się do dolnej granicy widełek kosztów.
  • Standard średni: To najczęściej wybierana opcja, która oferuje dobry stosunek jakości do ceny. Znajdziesz tu szeroki wybór materiałów o zadowalającej trwałości i estetyce.
  • Standard premium/wysoki: Jeśli marzysz o designerskich rozwiązaniach, wysokiej jakości drewnie, kamieniu naturalnym, zaawansowanych systemach smart home czy luksusowej armaturze, musisz liczyć się ze znacznie wyższymi kosztami, które mogą przekroczyć górną granicę podanego zakresu.

Pamiętaj, że inwestycja w jakość na etapie stanu surowego i instalacji to podstawa, natomiast na wykończeniu możesz nieco zaoszczędzić, a ewentualne zmiany wprowadzić w przyszłości.

Uniknij koszmaru: najczęstsze błędy inwestorów

Budowa domu to proces pełen wyzwań, a na drodze do wymarzonego lokum łatwo o potknięcia. Z mojego doświadczenia wiem, że wiele problemów wynika z tych samych, powtarzających się błędów. Ucząc się na cudzych doświadczeniach, możesz uniknąć kosztownych pomyłek i oszczędzić sobie wielu nerwów.

Najczęstsze i najdroższe błędy popełniane przez inwestorów

  1. Brak finansowej poduszki bezpieczeństwa (niedoszacowanie budżetu, brak rezerwy min. 15-20%): To błąd numer jeden! Inwestorzy często skupiają się na podstawowych kosztach, zapominając o nieprzewidzianych wydatkach, zmianach projektowych czy wzroście cen. Brak rezerwy finansowej prowadzi do przerw w budowie, konieczności zaciągania drogich kredytów lub obniżania standardu wykonania.
  2. Pozorne oszczędności na materiałach i fachowcach (zły wybór ekipy, brak pisemnej umowy, brak weryfikacji referencji): Kuszeni niską ceną, inwestorzy często wybierają najtańsze ekipy lub materiały niskiej jakości. Efektem są fuszerki, konieczność poprawek (często droższych niż pierwotna usługa), opóźnienia i brak gwarancji. Brak pisemnej umowy to proszenie się o kłopoty w razie sporu nie masz żadnych dowodów.
  3. Niedostateczny nadzór nad postępem prac (zbyt rzadkie wizyty na budowie, brak kierownika budowy z prawdziwego zdarzenia): Nawet najlepsza ekipa potrzebuje kontroli. Zbyt rzadkie wizyty na budowie, brak zaangażowania w proces lub zatrudnienie kierownika budowy "na papierze" to prosta droga do błędów konstrukcyjnych, niezgodności z projektem czy marnotrawstwa materiałów. Aktywny i kompetentny kierownik budowy jest Twoimi oczami i uszami na budowie.
  4. Niewłaściwy wybór projektu domu, niedostosowany do działki lub potrzeb rodziny: Wybór projektu, który nie pasuje do warunków zabudowy działki (np. zbyt duży, z niewłaściwym dachem) lub nie odpowiada stylowi życia rodziny, to źródło frustracji. Późniejsze zmiany są kosztowne i często niemożliwe. Warto poświęcić czas na analizę potrzeb i możliwości, zanim projekt zostanie zatwierdzony.
  5. Oszczędności na kluczowych elementach: fundamentach, izolacji, konstrukcji dachu: To fundamenty, izolacja i dach stanowią o trwałości, bezpieczeństwie i energooszczędności domu. Oszczędności w tych obszarach są najbardziej krótkowzroczne i mogą prowadzić do poważnych problemów konstrukcyjnych, wysokich rachunków za ogrzewanie, wilgoci i grzyba. W te elementy warto zainwestować!
  6. Ignorowanie warunków geotechnicznych działki przed zakupem/projektowaniem: Jak już wspominałam, brak badania gruntu to ryzyko. Może się okazać, że na działce są grunty nienośne, wysoki poziom wód gruntowych, co wymusi drogie i skomplikowane fundamenty, a w skrajnych przypadkach uniemożliwi budowę zaplanowanego domu.

Ostatnia prosta: odbiór domu i formalności przed przeprowadzką

Gratulacje! Mury stoją, instalacje działają, a wnętrza lśnią nowością. Jednak zanim zawiesisz firanki i wypijesz pierwszą kawę w nowym domu, czeka Cię jeszcze kilka ważnych formalności. To etap zakończenia budowy, który wymaga skrupulatności i zebrania odpowiednich dokumentów.

Zawiadomienie o zakończeniu budowy jakie dokumenty musisz skompletować?

Zakończenie budowy domu wymaga złożenia w odpowiednim organie nadzoru budowlanego zawiadomienia o zakończeniu budowy. Do tego zawiadomienia musisz dołączyć szereg dokumentów, które potwierdzają, że budynek został wykonany zgodnie z projektem i przepisami. Należą do nich:

  • Oryginał dziennika budowy.
  • Oświadczenie kierownika budowy o zgodności wykonania obiektu z projektem budowlanym i przepisami, o doprowadzeniu do należytego stanu i porządku terenu budowy, a także o właściwym zagospodarowaniu terenu przyległego.
  • Oświadczenie o braku sprzeciwu lub uwag ze strony organów, takich jak Państwowa Inspekcja Sanitarna czy Państwowa Straż Pożarna (jeśli były wymagane).
  • Protokoły badań i sprawdzeń (np. instalacji elektrycznej, gazowej, kominiarskiej).
  • Dokumentacja geodezyjna (inwentaryzacja powykonawcza) sporządzona przez uprawnionego geodetę.
  • Potwierdzenie odbioru przyłączy (wody, kanalizacji, prądu, gazu).

Odbiory techniczne instalacji: kominiarski, elektryczny, gazowy

Przed złożeniem zawiadomienia o zakończeniu budowy, musisz uzyskać protokoły odbiorów technicznych kluczowych instalacji. Są to niezależne sprawdzenia, które potwierdzają bezpieczeństwo i prawidłowe funkcjonowanie systemów w Twoim domu:

  • Odbiór kominiarski: Wykonywany przez mistrza kominiarskiego, potwierdza prawidłowość wykonania przewodów kominowych (dymowych, spalinowych, wentylacyjnych) i ich drożność.
  • Odbiór elektryczny: Wykonywany przez uprawnionego elektryka, sprawdza poprawność wykonania instalacji elektrycznej, jej zabezpieczenia i zgodność z normami.
  • Odbiór gazowy: Jeśli masz instalację gazową, musi ona zostać odebrana przez uprawnionego instalatora gazu, który potwierdzi jej szczelność i bezpieczeństwo.

Te protokoły są niezbędne do uzyskania zgody na użytkowanie budynku.

Przeczytaj również: Lekkie wylewki: Pianobeton czy styrobeton? Co wybrać i dlaczego?

Uzyskanie pozwolenia na użytkowanie i nadanie numeru porządkowego

Po złożeniu zawiadomienia o zakończeniu budowy, organ nadzoru budowlanego ma 14 dni na wniesienie sprzeciwu. Jeśli tego nie zrobi, możesz przystąpić do użytkowania obiektu. W niektórych, rzadszych przypadkach (np. gdy budynek wymagał pozwolenia na budowę lub są odstępstwa od projektu), konieczne może być uzyskanie pozwolenia na użytkowanie. Wniosek o takie pozwolenie składa się w Powiatowym Inspektoracie Nadzoru Budowlanego.

Ostatnim krokiem jest nadanie numeru porządkowego (adresu) Twojemu nowemu domowi. Wniosek o nadanie numeru składasz w urzędzie gminy lub miasta. Po nadaniu numeru otrzymasz zaświadczenie, które będzie Ci potrzebne do zameldowania się i innych formalności związanych z nowym adresem.

FAQ - Najczęstsze pytania

W 2026 r. budowa domu jednorodzinnego na własne cele mieszkaniowe może być realizowana na podstawie uproszczonego zgłoszenia z projektem. Nie jest wymagane tradycyjne pozwolenie na budowę, ale nadal musisz zatrudnić kierownika budowy i prowadzić dziennik budowy.

Średnio od 4500 do 6500 zł/mkw powierzchni użytkowej. Cena zależy od technologii, standardu wykończenia i lokalizacji. Do tego dolicz koszty przyłączy (15 000-50 000 zł) oraz rezerwę finansową min. 15-20% na nieprzewidziane wydatki.

Główne etapy to: stan zerowy (fundamenty), stan surowy otwarty (ściany, stropy, dach), stan surowy zamknięty (okna, drzwi), instalacje wewnętrzne (elektryka, hydraulika), prace wykończeniowe (tynki, podłogi, elewacja) oraz odbiór końcowy.

Najczęstsze błędy to brak rezerwy budżetowej (min. 15-20%), zły wybór ekipy bez umowy i weryfikacji, brak nadzoru oraz oszczędności na fundamentach czy izolacji. Unikaj ich, planując budżet, sprawdzając fachowców i aktywnie kontrolując budowę.

Tagi:

jak wybudować dom
jak zbudować dom w polsce krok po kroku
koszty budowy domu jednorodzinnego w polsce
formalności budowlane w polsce na zgłoszenie

Udostępnij artykuł

Autor Kinga Mazur
Kinga Mazur
Nazywam się Kinga Mazur i od ponad 10 lat zajmuję się branżą budowlaną, zdobywając doświadczenie w różnych aspektach tego dynamicznego sektora. Moje wykształcenie inżynierskie oraz liczne certyfikaty w zakresie zarządzania projektami budowlanymi pozwoliły mi na rozwinięcie specjalizacji w efektywnym planowaniu i realizacji inwestycji budowlanych. W mojej pracy koncentruję się na innowacyjnych rozwiązaniach, które mogą przyczynić się do zrównoważonego rozwoju budownictwa. Staram się przekazywać rzetelne informacje oraz praktyczne porady, które mogą być przydatne zarówno dla profesjonalistów, jak i dla osób poszukujących wiedzy na temat budownictwa. Pisząc dla abprojekt.net.pl, moim celem jest nie tylko dzielenie się wiedzą, ale także inspirowanie innych do podejmowania świadomych decyzji w zakresie budowy i remontów. Zależy mi na tym, aby moje artykuły były źródłem zaufania, oparte na solidnych podstawach i aktualnych trendach w branży.
